Lãng phí 20% ngân sách là cái giá của việc thiếu quy trình thiết kế nội thất văn phòng bài bản. Tại Inter Office, chúng tôi chuẩn hóa lộ trình 7 bước từ 100+ dự án thực tế, giúp doanh nghiệp kiểm soát tiến độ tuyệt đối và thúc đẩy 30% hiệu suất sáng tạo.
Tại Sao Doanh Nghiệp Cần Tuân Thủ Quy Trình Thiết Kế Thi Công Chuẩn?
Nhiều chủ doanh nghiệp lầm tưởng rằng chỉ cần bản vẽ đẹp và một đội thợ lành nghề là đủ. Tuy nhiên, trong môi trường kinh doanh hiện đại, văn phòng không chỉ là nơi làm việc mà còn là vũ khí chiến lược để thể hiện bản sắc thương hiệu và thu hút nhân tài. Việc thiếu một quy trình chặt chẽ chính là “hố đen” khiến dự án dễ dàng thất bại.
Dưới đây là 4 giá trị cốt lõi mà quy trình chuẩn mang lại cho doanh nghiệp:
- Kiểm soát tài chính: Loại bỏ 20% chi phí phát sinh nhờ hạch toán chi tiết từ đầu, triệt tiêu sai số trong thi công.
- Tối ưu tiến độ: Dự án hoàn thành sớm hơn 2 tuần nhờ sự kết nối nhịp nhàng giữa các giai đoạn, giúp doanh nghiệp nhanh chóng ổn định vận hành.
- Chính xác ý tưởng: Đảm bảo thực tế giống phối cảnh 3D đến 99%, khắc phục tình trạng sai lệch thẩm mỹ hay gặp ở các dự án thiếu lộ trình.
- An toàn pháp lý: Thẩm duyệt thiết kế hệ thống PCCC và kỹ thuật ngay từ hồ sơ, đảm bảo văn phòng đủ điều kiện hoạt động hợp pháp ngay khi bàn giao.
Inter Office nhận định quy trình chuyên nghiệp là “bản đồ lộ trình” giúp chủ đầu tư nắm bắt tiến độ chính xác trong suốt quá trình hợp tác, biến những ý tưởng phức tạp thành một công trình thực tế hoàn hảo.

Quy Trình Thiết Kế Nội Thất Văn Phòng Chuyên Nghiệp
Quy trình tư vấn thiết kế nội thất văn phòng được xây dựng như một giải pháp chuyên biệt, đồng hành cùng khách hàng từ giai đoạn ý tưởng ban đầu đến khi hoàn thiện bản thiết kế. Đây là quá trình kết hợp giữa việc thấu hiểu nhu cầu, phân tích không gian và phát triển ý tưởng sáng tạo, giúp định hình rõ ràng trước khi triển khai thi công. Dưới đây là quy trình thiết kế nội thất văn phòng 7 bước chuyên nghiệp và chi tiết:

Bước 1: Tiếp nhận thông tin & Khảo sát hiện trạng
Đây là giai đoạn đặt nền móng cho toàn bộ dự án. Ngay sau khi tiếp nhận yêu cầu, kiến trúc sư Inter Office sẽ có mặt tại hiện trường trong 2 giờ làm việc để thực hiện:
- Thu thập dữ liệu: Xác định quy mô nhân sự, nhu cầu sử dụng từng phòng ban và mức ngân sách dự kiến.
- Đo đạc thực tế: Ghi nhận chính xác kích thước cột, dầm, trần và sàn để lập hồ sơ hiện trạng.
- Đánh giá hạ tầng: Kiểm tra năng lực hệ thống điện, nước, điều hòa và đặc biệt là hệ thống PCCC hiện hữu để đảm bảo tính khả thi khi triển khai.

Bước 2: Lập nhiệm vụ thiết kế & Concept sơ bộ
Dựa trên khảo sát, chúng tôi phân tích dữ liệu và trao đổi để thống nhất “linh hồn” của không gian:
- Sáng tạo Concept: Đề xuất các ý tưởng chủ đạo phù hợp với văn hóa công ty như: Văn phòng xanh (Biophilic), Hiện đại (Modern), hay văn phòng phong cách Công nghiệp (Industrial).
- Định hướng thẩm mỹ: Lựa chọn tông màu chủ đạo theo bộ nhận diện thương hiệu và các yếu tố phong thủy văn phòng.
- Chốt phương án: Inter Office cam kết gửi 3 phương án Concept sơ bộ chỉ sau 3 ngày làm việc để khách hàng lựa chọn.

Bước 3: Thiết kế mặt bằng công năng (Layout 2D)
Bản vẽ Layout 2D giúp tối ưu hóa từng mét vuông diện tích, đảm bảo sự khoa học trong vận hành:
- Phân chia khu vực: Sắp xếp vị trí phòng họp, Pantry, thiết kế quầy lễ tân và khu làm việc chung.
- Tiêu chuẩn diện tích: Đảm bảo mỗi nhân viên có ít nhất 5m² không gian đạt chuẩn công thái học (Ergonomics).
- Luồng di chuyển: Tính toán lối đi thông suốt, tránh chồng chéo luồng giao thông trong giờ cao điểm, giúp không gian rộng rãi và thoáng đãng hơn.

Bước 4: Thiết kế phối cảnh 3D
Khách hàng sẽ trải nghiệm văn phòng tương lai qua bản phối cảnh 3D sống động, trực quan:
- Mô phỏng thực tế: Mọi chi tiết về bàn ghế, ánh sáng, vật liệu vách ngăn được hiển thị chính xác đến 99% so với thực tế thi công.
- Hiệu chỉnh linh hoạt: Bạn có thể yêu cầu thay đổi màu sắc hoặc kiểu dáng nội thất ngay trên mô hình để đạt kết quả ưng ý nhất. Việc thống nhất ở bước này giúp triệt tiêu rủi ro sai lệch khi triển khai thực tế.

Bước 5: Triển khai hồ sơ kỹ thuật thi công
Sau khi chốt 3D, Inter Office xuất bản bộ hồ sơ kỹ thuật chi tiết – “kim chỉ nam” cho đội ngũ thợ:
- Chi tiết kỹ thuật: Bao gồm bản vẽ cấu tạo nội thất, sơ đồ hệ thống điện nước (ME) và cao độ vách.
- Độ chính xác tuyệt đối: Tại Inter Office, các thông số kỹ thuật được kiểm soát với sai số dưới 1mm, đảm bảo tính an toàn và thẩm mỹ cao nhất cho công trình.
- Hồ sơ tham chiếu: Bộ hồ sơ này giúp chủ đầu tư dễ dàng giám sát chất lượng và đối chiếu vật liệu trong quá trình thi công.

Bước 6: Dự toán chi phí & Ký kết hợp đồng thi công
Chúng tôi minh bạch hóa tài chính để khách hàng hoàn toàn chủ động về dòng tiền:
- Bảng dự toán chi tiết: Bóc tách khối lượng và đơn giá từng mã vật liệu (loại gỗ, thương hiệu sơn, phụ kiện…).
- Hợp đồng chuyên nghiệp: Quy định rõ tiến độ (thường là 45 ngày) và cam kết không phát sinh chi phí ngoài dự toán ban đầu. Bạn sẽ biết rõ từng đồng ngân sách được chi vào hạng mục nào một cách minh bạch nhất.
Bước 7: Thi công, Giám sát & Bàn giao
Giai đoạn hiện thực hóa bản vẽ được kiểm soát bởi quy trình giám sát 24/7 của Inter Office:
- Thi công & Giám sát: Đội ngũ kiến trúc sư túc trực hàng ngày tại hiện trường để đảm bảo chất lượng từng mối nối, đường sơn.
- Nghiệm thu & Vệ sinh: Chúng tôi tiến hành vệ sinh công nghiệp toàn diện trước khi bàn giao “chìa khóa trao tay”.
- Hậu mãi: Bàn giao toàn bộ hồ sơ hoàn công và kích hoạt chính sách bảo trì định kỳ, đảm bảo không gian làm việc của bạn luôn vận hành hoàn hảo nhất.

Quy Trình Thi Công Nội Thất Văn Phòng
Thi công nội thất văn phòng là giai đoạn hiện thực hóa bản vẽ, biến ý tưởng thành không gian làm việc hoàn chỉnh. Inter Office áp dụng quy trình 8 bước nghiêm ngặt, đảm bảo sự phối hợp chặt chẽ giữa các bên để đạt chất lượng cao nhất.

Bước 1: Xác nhận hồ sơ thiết kế và kỹ thuật thi công
Quá trình bắt đầu bằng việc thống nhất hồ sơ kỹ thuật giữa khách hàng và Inter Office. Chúng tôi thực hiện rà soát lần cuối toàn bộ bản vẽ chi tiết 2D, phối cảnh 3D và sơ đồ kỹ thuật.
- Đối chiếu thực tế: Đội ngũ kỹ thuật rà soát hồ sơ với mặt bằng hiện trạng để loại bỏ 100% sai sót trước khi khởi công.
- Thống nhất lộ trình: Xác định tiến độ cụ thể từng hạng mục và phương án vận chuyển vật tư phù hợp với quy định tòa nhà.
Bước 2: Chuẩn bị mặt bằng thi công
Sau khi tiếp nhận mặt bằng, đội thi công thực hiện các công tác tổ chức hiện trường trong 1 ngày:
- Dọn dẹp & Tháo dỡ: Loại bỏ rác thải xây dựng và các cấu trúc cũ không cần thiết.
- Thiết lập an toàn: Lắp đặt rào chắn, biển cảnh báo và trang bị bảo hộ cho công nhân.
- Bảo vệ không gian: Sử dụng các biện pháp che chắn chuyên dụng để hạn chế bụi bẩn và tiếng ồn ảnh hưởng đến khu vực lân cận.

Bước 3: Duyệt vật liệu và lựa chọn nguồn cung cấp
Khách hàng tiến hành ký duyệt mẫu vật liệu thực tế để đảm bảo khớp hoàn toàn với thiết kế về màu sắc và chất lượng.
- Cam kết chủng loại: Inter Office sử dụng đúng loại gỗ, sơn, thảm và kính đã thống nhất.
- Nguồn gốc rõ ràng: Mọi vật liệu đều có chứng chỉ chất lượng (CO/CQ), đảm bảo độ bền và tính an toàn cao nhất cho người sử dụng.

Bước 4: Sản xuất nội thất tại xưởng
Dựa trên hồ sơ kỹ thuật, hệ thống bàn ghế, tủ kệ và vách ngăn được sản xuất song song tại xưởng gia công của Inter Office.
- Tiến độ tối ưu: Thời gian sản xuất trung bình chỉ 10 ngày, giúp rút ngắn tổng thời gian thi công tại công trường.
- Kiểm định chất lượng: Mọi sản phẩm đều được kiểm tra kỹ lưỡng về kích thước và độ hoàn thiện trước khi đóng gói vận chuyển.

Bước 5: Thực hiện thi công cơ bản và lắp đặt hệ thống PCCC
Đây là giai đoạn thi công “phần thô” và hạ tầng kỹ thuật, yêu cầu sự chính xác tuyệt đối:
- Xây dựng hạ tầng: Thực hiện xây vách ngăn, đóng trần thạch cao, lát sàn và lắp đặt hệ thống điện nước, điều hòa.
- Lắp đặt PCCC: Hệ thống PCCC được thi công theo tiêu chuẩn QCVN 06:2022/BXD, đảm bảo an toàn tối đa cho đội ngũ nhân viên của bạn.
Bước 6: Lắp đặt và hoàn thiện các hạng mục nội thất
Nội thất từ xưởng được vận chuyển đến và lắp đặt chính xác vào vị trí theo bản vẽ mặt bằng.
- Hoàn thiện chi tiết: Đội ngũ thợ tay nghề cao tiến hành sơn dặm, lắp đặt đèn chiếu sáng, rèm cửa và bố trí vật dụng trang trí.
- Đối soát kỹ thuật: Liên tục đối chiếu với hồ sơ 3D để đảm bảo mọi góc cạnh đều đạt độ thẩm mỹ tinh tế nhất.

Bước 7: Tiến hành vệ sinh công nghiệp
Đội vệ sinh chuyên dụng thực hiện tổng vệ sinh toàn bộ văn phòng trong 1 ngày, đưa không gian vào trạng thái sẵn sàng sử dụng:
- Làm sạch sâu: Lau chùi bề mặt kính, sàn, nội thất và vệ sinh hệ thống điều hòa, ổ cắm điện.
- Khử mùi không gian: Đảm bảo môi trường làm việc sạch sẽ, thoáng đãng và không còn mùi vật liệu xây dựng trước khi bàn giao.

Bước 8: Nghiệm thu, bàn giao và hoàn tất thủ tục bảo hành
Chủ đầu tư tiến hành kiểm tra thực tế công trình cùng kiến trúc sư để xác nhận chất lượng cuối cùng.
- Bàn giao hồ sơ: Inter Office cung cấp bản vẽ hoàn công và hướng dẫn sử dụng, bảo trì nội thất chi tiết.
- Kích hoạt bảo hành: Thực hiện chế độ bảo hành 12 tháng cho mọi hạng mục, cam kết hỗ trợ doanh nghiệp nhanh chóng trong suốt quá trình vận hành văn phòng.

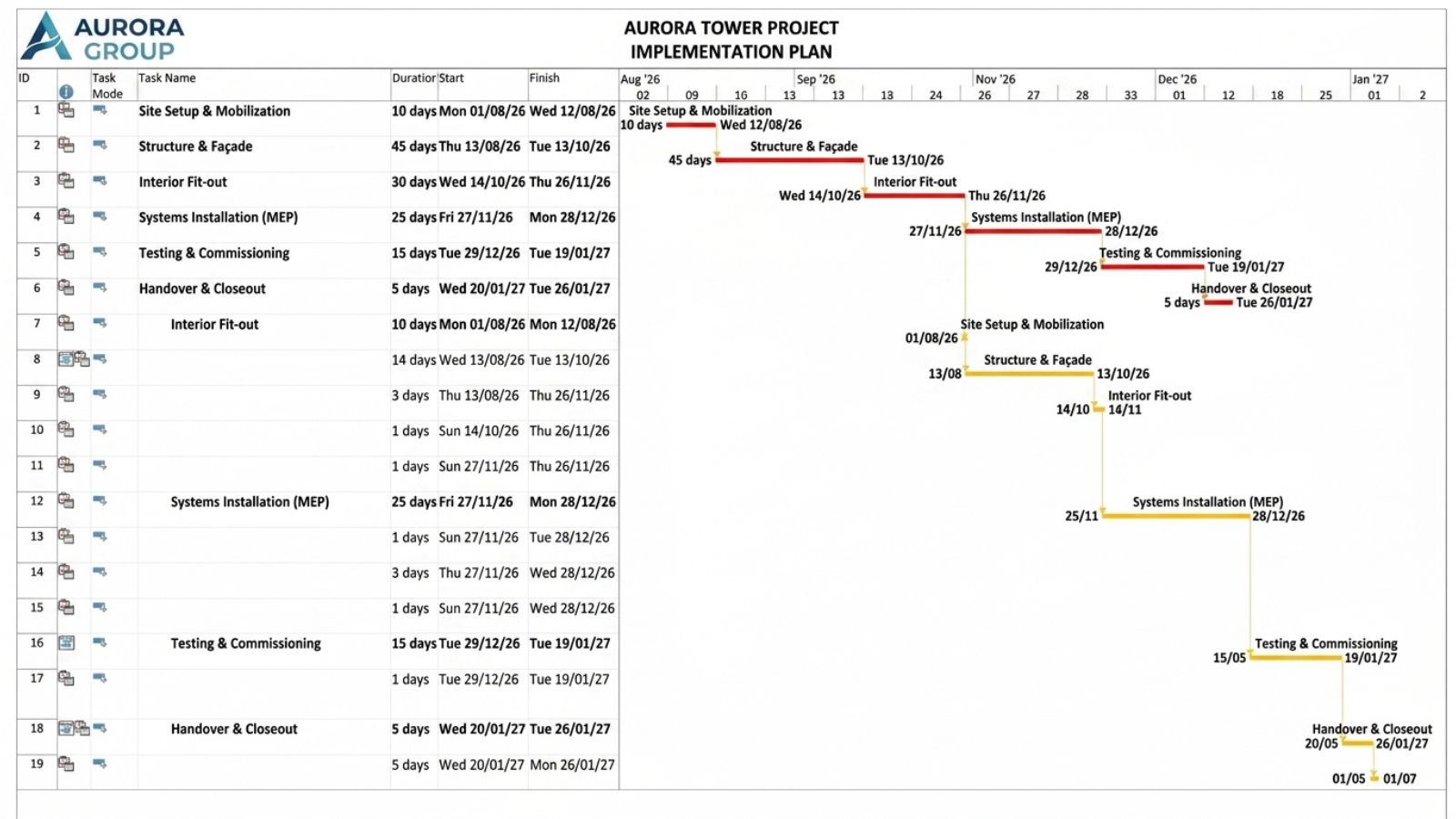

Bảng Tiến Độ Và Dự Toán Thời Gian Thi Công Theo Diện Tích
Trong lĩnh vực thiết kế thi công nội thất văn phòng, thời gian là một trong những bài toán kinh tế quan trọng nhất của doanh nghiệp. Một lộ trình thi công rõ ràng không chỉ giúp chủ đầu tư chủ động trong việc sắp xếp nhân sự mà còn tối ưu hóa chi phí mặt bằng. Tại Inter Office, chúng tôi xây dựng bảng dự toán thời gian dựa trên thực tế hơn 100 dự án, giúp bạn nắm bắt lộ trình chính xác đến từng ngày.

Tiến độ thi công văn phòng quy mô nhỏ (Dưới 150m2)
Với diện tích dưới 150m2, quy trình thường tập trung vào việc tối ưu hóa không gian mở và hoàn thiện các chi tiết thẩm mỹ nhanh chóng. Tổng thời gian bàn giao thường dao động từ 15 đến 22 ngày làm việc.
- Giai đoạn tháo dỡ và cải tạo thô (5-7 ngày): Tập trung xử lý mặt bằng, di dời vách ngăn cũ, đi hệ thống điện âm và sơn bả tường.
- Giai đoạn sản xuất & Lắp đặt (7-10 ngày): Do khối lượng nội thất không quá lớn, chúng tôi sản xuất sẵn tại xưởng và lắp đặt thần tốc tại công trình chỉ trong 3-5 ngày cuối.
- Giai đoạn hoàn thiện & Vệ sinh (2-3 ngày): Kiểm tra hệ thống đèn, mạng và tổng vệ sinh công nghiệp.
Lưu ý: Với quy mô này, Inter Office khuyến khích sử dụng các hệ bàn cụm (Workstation) thông minh để rút ngắn tối đa thời gian lắp đặt nội thất.

Thời gian hoàn thiện văn phòng diện tích trung bình (150m2 – 500m2)
Đây là quy mô phổ biến nhất cho các doanh nghiệp vừa và lớn, đòi hỏi sự phối hợp nhịp nhàng giữa nhiều đội ngũ (ME, PCCC, Nội thất). Tổng thời gian triển khai tiêu chuẩn là 45 ngày.
| Giai đoạn | Thời gian | Chi tiết công việc hạng mục |
| Giai đoạn 1 | 15 – 20 ngày | Thi công thô: Xây vách, đóng trần, đi hệ thống điện nước, điện nhẹ và điều hòa. |
| Giai đoạn 2 | 15 ngày | Sản xuất song song: Xưởng gia công toàn bộ bàn ghế, tủ kệ theo kích thực tế. |
| Giai đoạn 3 | 10 ngày | Lắp đặt & Hoàn thiện: Ốp sàn, dán tường, lắp đồ nội thất rời và hệ thống đèn. |
| Giai đoạn 4 | 3 – 5 ngày | Kiểm định & Bàn giao: Vệ sinh công nghiệp, kiểm tra lỗi kỹ thuật và bàn giao. |
Kế hoạch triển khai dự án văn phòng lớn & trụ sở (Trên 500m2)
Dự án quy mô lớn đòi hỏi quy trình “thi công cuốn chiếu” và quản lý dự án khắt khe để đảm bảo không bị chồng chéo. Thời gian hoàn thiện thường kéo dài từ 90 đến 120 ngày.
- Ưu tiên hồ sơ pháp lý: Với các trụ sở lớn, việc xin phép cải tạo và thẩm duyệt PCCC mất nhiều thời gian. Inter Office triển khai hồ sơ này ngay từ ngày đầu tiên để tránh “thời gian chết”.
- Thi công theo khu vực (Phân khu): Chúng tôi chia mặt bằng thành các khu vực (A, B, C) hoặc theo từng sàn. Khu vực nào xong phần thô sẽ được lắp đặt nội thất ngay lập tức.
- Hệ thống hạ tầng kỹ thuật lớn: Việc thi công hệ thống Server, hạ tầng mạng LAN chuyên sâu và các phòng chức năng đặc thù (Phòng họp thông minh, phòng khánh tiết) chiếm khoảng 30% tổng thời gian dự án.

Các yếu tố ảnh hưởng đến tiến độ bàn giao thực tế
Trên thực tế, có những biến số “ngầm” có thể làm thay đổi lịch bàn giao mà chủ doanh nghiệp cần lưu ý để có phương án dự phòng khoảng 7-10 ngày:
- Thủ tục hành chính từ Ban quản lý tòa nhà (BQL): Một số tòa nhà hạng A quy định rất khắt khe về giờ giấc (chỉ được thi công sau 18h hoặc cuối tuần). Điều này có thể làm tiến độ thực tế kéo dài gấp đôi so với thi công hành chính.
- Thời gian thẩm duyệt hệ thống PCCC: Đây là yếu tố phụ thuộc vào cơ quan chức năng. Việc thay đổi tiêu chuẩn thiết kế PCCC đột ngột có thể khiến hồ sơ phải chỉnh sửa và làm chậm ngày khởi công.
- Thay đổi thiết kế từ phía chủ đầu tư: Việc điều chỉnh lại Layout (vị trí vách, ổ cắm) khi công trình đã hoàn thiện phần thô sẽ gây lãng phí ít nhất 5-7 ngày để đục đẽo và đi lại hệ thống dây.
- Vật liệu đặc thù hoặc nhập khẩu: Các loại thảm cao cấp, đá tự nhiên hoặc thiết bị thông minh không có sẵn trên thị trường thường có thời gian chờ (Lead-time) đặt hàng từ 15-30 ngày.
5 Lưu Ý Cần Biết Trong Quy Trình Thiết Kế Thi Công Nội Thất Văn Phòng Chuẩn
Bạn muốn sở hữu không gian làm việc chuyên nghiệp và bền bỉ? Hãy ghi nhớ 5 lưu ý thiết kế thi công văn phòng dưới đây. Chúng giúp bạn tránh những sai lầm tốn kém khi áp dụng quy trình thiết kế nội thất văn phòng. Inter Office đã đúc kết những kinh nghiệm này từ 100 dự án thực tế.
1. Đảm bảo tính đồng bộ trong thiết kế nội thất văn phòng
Sự đồng bộ tạo nên vẻ đẹp chuyên nghiệp cho doanh nghiệp. Bạn nên chọn một phong cách xuyên suốt từ quầy lễ tân đến khu vực làm việc. Ví dụ, nếu chọn phong cách tối giản, hãy dùng tối đa 2 tông màu chủ đạo. Sự chắp vá làm giảm 30% tính thẩm mỹ của không gian. Inter Office luôn tư vấn bảng màu đồng nhất cho toàn bộ dự án của bạn.

2. Kiểm soát chất lượng vật liệu và thiết bị sử dụng
Vật liệu quyết định tuổi thọ của văn phòng. Bạn cần kiểm tra mẫu vật liệu thực tế trước khi thi công. Đừng chỉ nhìn ảnh 3D trên máy tính. Ví dụ, gỗ công nghiệp chống ẩm tốt hơn gỗ thường trong môi trường văn phòng. Chúng tôi luôn cung cấp mẫu vật liệu thật cho khách hàng duyệt trong 3 ngày trước khi đặt hàng.
3. Lên kế hoạch tiến độ thi công chi tiết và hợp lý
Tiến độ là yếu tố sống còn của doanh nghiệp. Bạn hãy yêu cầu đơn vị thi công lập bảng tiến độ theo từng ngày. Một dự án văn phòng 100m2 thường cần 45 ngày để hoàn thiện. Việc theo dõi sát sao giúp bạn tránh tình trạng trễ hẹn gây ảnh hưởng đến hoạt động kinh doanh.

4. Thỏa thuận về chi phí và điều khoản tài chính rõ ràng
Chi phí phát sinh là nỗi lo lớn nhất của chủ đầu tư. Bạn hãy yêu cầu bảng dự toán chi tiết cho từng hạng mục. Hợp đồng cần ghi rõ đơn giá vật tư và điều khoản thanh toán. Inter Office cam kết không phát sinh chi phí nếu không có thay đổi từ phía bạn.
5. Kiểm tra, giám sát chất lượng và tiến độ thi công thường xuyên
Giám sát giúp bạn an tâm tuyệt đối về chất lượng công trình. Bạn nên kiểm tra thực tế ít nhất 2 lần mỗi tuần. Hãy đối chiếu kết quả thi công với bản vẽ kỹ thuật. Nếu phát hiện sai sót, hãy yêu cầu chỉnh sửa ngay trong 24 giờ. Việc này ngăn chặn lỗi nhỏ trở thành vấn đề lớn về sau.
Câu Hỏi Thường (FAQ)
Dưới đây là những câu hỏi khách hàng thường gửi đến Inter Office. Những giải đáp này giúp bạn hiểu rõ hơn về quy trình thiết kế nội thất văn phòng.
Thời gian từ lúc thiết kế đến khi bàn giao mất bao lâu?
Trung bình 6–8 tuần. Văn phòng nhỏ dưới 100m² khoảng 4 tuần, dự án lớn trên 300m² khoảng 3 tháng. Thời gian phụ thuộc vào độ phức tạp và tốc độ phê duyệt, nhưng luôn bám sát tiến độ cam kết.
Có được chỉnh sửa thiết kế trong quá trình thi công không?
Có. Tuy nhiên sẽ ảnh hưởng đến thời gian và chi phí: chỉnh sửa nhỏ xử lý nhanh, thay đổi lớn cần tính toán lại. Nên chốt kỹ trước khi thi công để tránh phát sinh.
Inter Office có nhận dự án diện tích nhỏ hoặc cải tạo một phần không?
Có. Từ văn phòng nhỏ 30m² đến cải tạo từng khu vực như lễ tân, phòng họp. Dự án nào cũng áp dụng quy trình chuẩn để đảm bảo chất lượng.
Trong quá trình thi công, có thể phát sinh những chi phí nào?
Thường đến từ thay đổi vật liệu hoặc thêm hạng mục ngoài kế hoạch. Mọi phát sinh đều được báo trước rõ ràng để bạn kiểm soát ngân sách.
Một quy trình chuẩn xác chính là “bản đồ lộ trình” giúp doanh nghiệp hiện thực hóa bản sắc thương hiệu mà không lãng phí nguồn lực. Việc thấu hiểu các giai đoạn từ khảo sát hiện trạng đến thi công kỹ thuật không chỉ loại bỏ rủi ro phát sinh chi phí mà còn kiến tạo môi trường làm việc thúc đẩy năng suất nhân sự tối đa. Với kinh nghiệm thực chiến từ hơn 100 dự án, Inter Office cam kết mang đến giải pháp minh bạch, khoa học và bền vững cho mọi không gian công sở hiện đại.
Đừng để dự án của bạn trở thành bài toán lãng phí ngân sách. Hãy liên hệ ngay chuyên gia tại Inter Office để nhận tư vấn chuyên sâu về quy trình thiết kế nội thất văn phòng chuyên nghiệp nhất ngay hôm nay!
